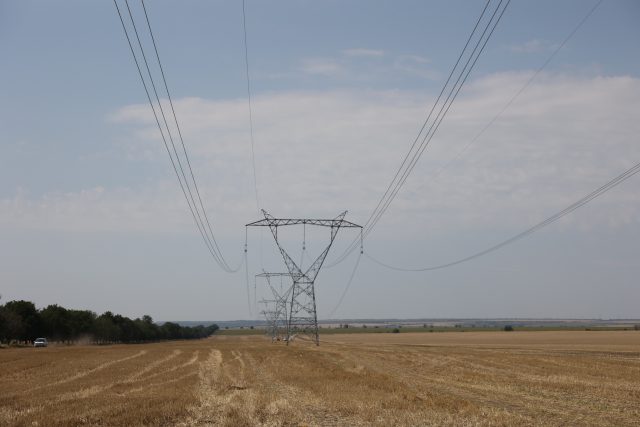

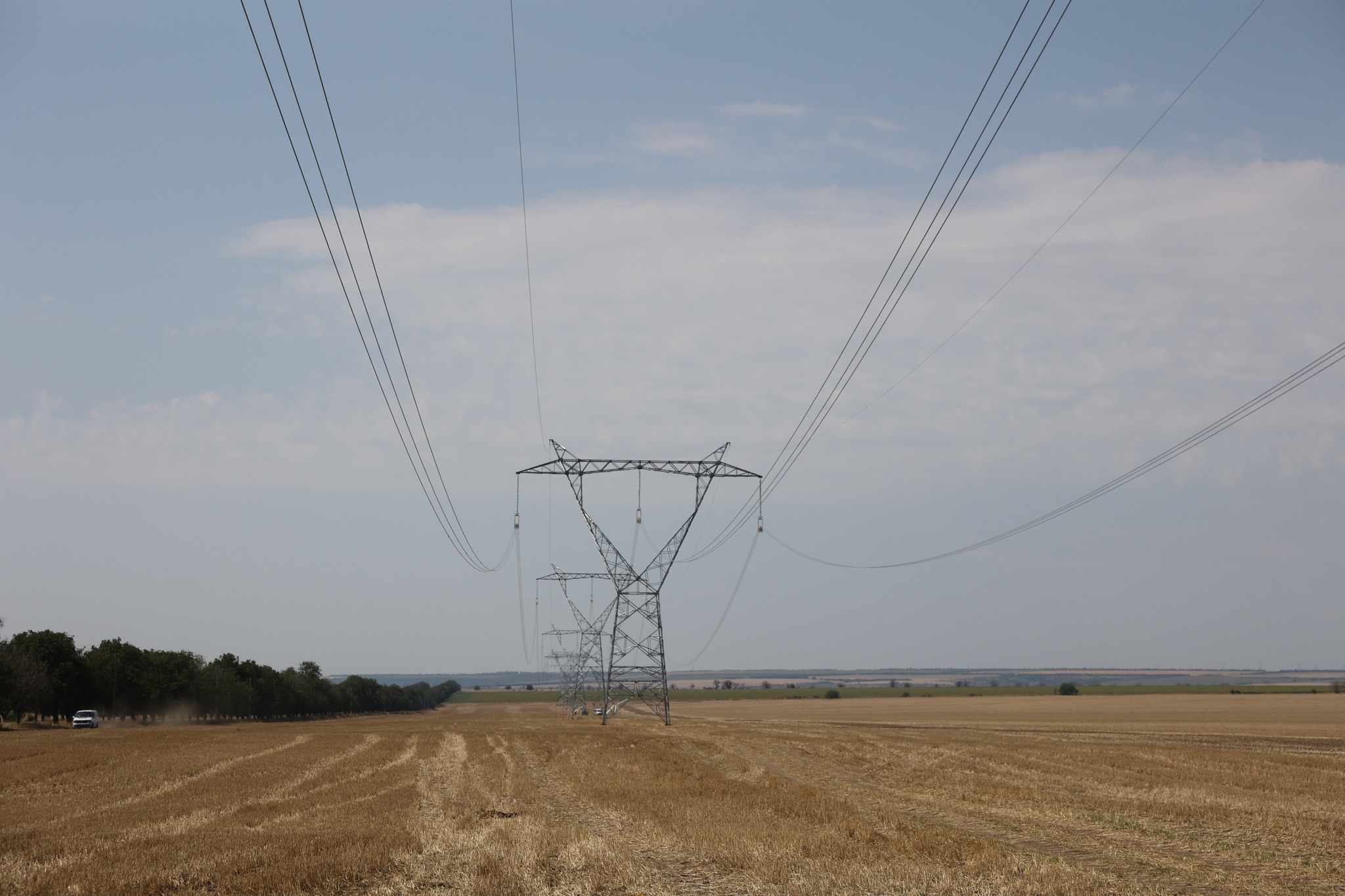

Lucrările la linia electrică aeriană de înaltă tensiune Vulcănești–Chișinău au fost realizate în proporție de aproximativ 76%. Progresul include toate etapele: de la proiectare și livrarea echipamentelor, până la construcții și instalări, anunţă Ministerul Energiei.
Până în prezent:
- Au fost executate 462 din cele 507 fundații pentru stâlpi (91%);
- Au fost asamblați 334 de piloni și ridicați 274;
- S-au întins peste 12 kilometri de cabluri, din totalul de 157 km (5%).
Aflat pe șantier, ministrul Energiei, Dorin Junghietu, a declarat că linia va elimina vulnerabilitatea Republicii Moldova față de centrala de la Cuciurgan și va permite o conectare sigură la rețeaua electrică europeană prin România:
„Proiectul contribuie direct la consolidarea independenței energetice a țării și la reducerea riscurilor de întreruperi în alimentarea cu energie electrică”, a menționat ministrul.
Modernizarea stației electrice Chișinău, parte integrantă a proiectului, a ajuns la 67% realizare, fiind în curs de instalare a echipamentelor.
Linia electrică Vulcănești–Chișinău va avea o lungime totală de 157 km, va traversa 8 raioane și 35 de localități, fiind susținută de peste 500 de piloni și 1500 km de conductoare.
Proiectul este parte a Planului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale, cu o valoare totală de 61 milioane euro, dintre care 27 milioane euro sunt destinate construcției liniei.
! Acest articol este proprietatea SafeNews.md și este protejat de legea drepturilor de autor. Orice preluare a conținutului se poate face DOAR în limită maximă de 1000 de semne. În mod OBLIGATORIU cu indicarea în TITLU a sursei citate, iar în text cu LINK ACTIV către pagina acestui articol. Preluarea integrală se poate realiza doar în condițiile unui ACORD prealabil întocmit cu redacția portalului.
